Sì: puoi aumentare la potenza del tuo impianto fotovoltaico, ma la strada giusta dipende da come è fatto oggi l’impianto, dagli incentivi che percepisci e dalla connessione alla rete. Sotto queste percentuali, in molti casi, non serve nemmeno avvisare nessuno. Per potenziamenti fino a 200 kW, poi, il Modello Unico semplificato riduce drasticamente le pratiche burocratiche.
Le vie tecniche disponibili sono essenzialmente tre:
- Aggiungere pannelli sull’inverter esistente, se ha margine di potenza sufficiente.
- Fare revamping, sostituendo moduli vecchi con altri più efficienti o installando ottimizzatori.
- Costruire una nuova sezione con gruppo di misura proprio, trattata amministrativamente come un nuovo impianto.
Un consiglio: prima di firmare qualsiasi preventivo, verifica su quale di queste tre strade ricade il tuo caso: cambia tutto, dai costi ai tempi alle conseguenze sugli incentivi.
Punti chiave
| Punto | Dettagli |
|---|---|
| Verifica le soglie GSE | Controlla se l’incremento di potenza resta sotto il 5% (impianti ≤20 kW) o l’1% (impianti >20 kW) prima di procedere. |
| Controlla la capacità dell’inverter | Un inverter con margine residuo permette di aggiungere pannelli senza sostituirlo. |
| Usa il Modello Unico se possibile | Per potenziamenti fino a 200 kW non incentivati, il flusso digitale riduce tempi e pratiche. |
| Pianifica l’adeguamento del contatore | Verifica per tempo con il distributore se la potenza contrattuale va aumentata. |
| Affidati a un fornitore esperto | DML Idee gestisce audit, pratiche GSE e installazione in un unico percorso chiavi in mano. |
Indice
- Quali sono le opzioni tecniche per aumentare la potenza?
- Quali sono le soglie GSE e quando serve comunicare al SIAD?
- Quanto costa aumentare la potenza e quando si ripaga l’investimento?
- Come procedere passo dopo passo per potenziare l’impianto
- Quando serve adeguare il contatore e la connessione alla rete?
- Perché affidarsi a DML Idee per il potenziamento
- L’opinione della redazione: dove sbaglia la maggior parte delle guide
- Come DML Idee può gestire il tuo potenziamento fotovoltaico
- Fonti

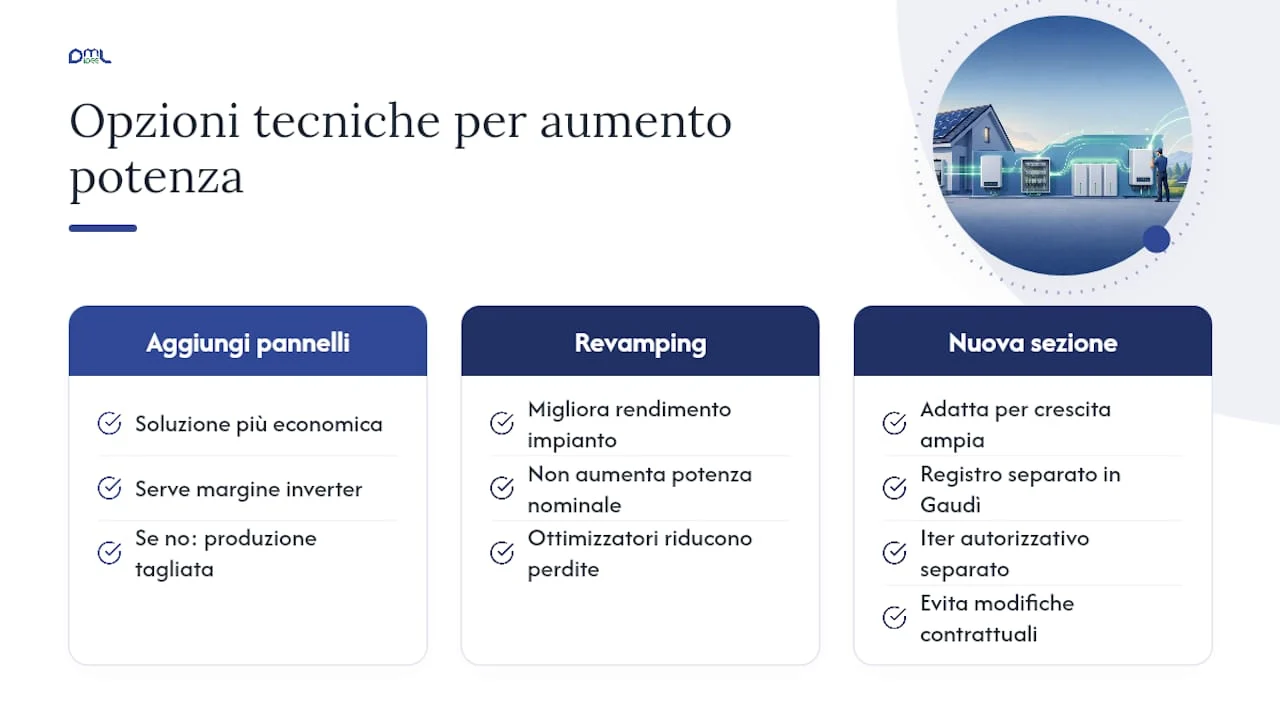

Quali sono le opzioni tecniche per aumentare la potenza?
La scelta tecnica giusta dipende da un fattore che molti proprietari sottovalutano: la capacità residua dell’inverter installato.
Aggiungere pannelli sull’inverter esistente è la soluzione più economica quando l’inverter ha un rapporto tra potenza di picco dei pannelli e potenza nominale ancora favorevole. Se questo margine non c’è, l’aggiunta di moduli è tecnicamente inutile: l’inverter taglierebbe la produzione eccedente.
Il revamping punta su un obiettivo diverso: non aumentare la potenza nominale, ma migliorare il rendimento fotovoltaico dell’impianto esistente. Gli ottimizzatori di stringa aiutano nello stesso senso: riducono le perdite da ombreggiamento parziale e disallineamento tra pannelli, un intervento che gli ottimizzatori fotovoltaici rendono particolarmente efficace su tetti complessi o parzialmente ombreggiati.
Una nuova sezione con proprio gruppo di misura conviene quando lo spazio disponibile è ampio e l’obiettivo è una crescita sostanziale, non marginale. Dal punto di vista del GSE questa porzione è un impianto nuovo, con propria registrazione in Gaudì e proprio iter autorizzativo, separato da quello esistente. È la via più complessa sul piano amministrativo, ma anche quella che evita di intaccare le condizioni contrattuali dell’impianto originario.
Quali sono le soglie GSE e quando serve comunicare al SIAD?
Le procedure GSE emanate ai sensi del D.M. 23 giugno 2016 stabiliscono che un impianto incentivato fino a 20 kW può aumentare la potenza nominale del 5% senza comunicazione preventiva; per impianti sopra i 20 kW il margine scende all’1%. Oltre queste soglie, l’intervento viene classificato come significativo e va segnalato.
Ecco come muoversi in pratica:
- Verifica la potenza nominale attuale e calcola la percentuale di incremento previsto rispetto a quella soglia.
- Se resti sotto soglia, procedi con l’intervento senza formalità particolari verso il GSE, ma conserva sempre la documentazione tecnica.
- Se superi la soglia, invia la comunicazione tramite il portale SIAD entro 60 giorni dall’intervento, compilando i questionari previsti (tra cui GEI FTV e SDA002 secondo i casi).
- Distingui tra sostituzione temporanea e definitiva: un componente montato per meno di sei mesi segue regole diverse da una sostituzione permanente, con obblighi di comunicazione differenti.
Per impianti non incentivati, o per chi punta a un potenziamento medio-piccolo senza legami con tariffe incentivanti, il Modello Unico semplificato esteso fino a 200 kW cambia le carte in tavola: riunisce richiesta di connessione e autorizzazioni in un unico flusso digitale gestito dal distributore, con nuovi template in vigore dal 30 maggio 2025. Il GSE stesso raccomanda ai titolari di impianti superiori a 3 kW di richiedere una valutazione preliminare su SIAD prima di iniziare i lavori per evitare che l’ampliamento comprometta le condizioni contrattuali già in essere. Per chi gestisce le pratiche in autonomia, una guida operativa alle pratiche GSE fotovoltaico aiuta a orientarsi tra moduli e scadenze.
Quanto costa aumentare la potenza e quando si ripaga l’investimento?
Il costo di un potenziamento non è mai una cifra unica: dipende da quanti componenti nuovi servono e da quanto l’impianto esistente è già pronto ad accoglierli. Le voci principali da metter in conto sono:
- Moduli fotovoltaici, la spesa più variabile in base a marca e rendimento.
- Inverter, da sostituire solo se privo di margine sufficiente per la nuova potenza.
- Posa e strutture di fissaggio, che pesano di più su tetti complessi o con vincoli architettonici.
- Adeguamento del gruppo di misura, se la nuova potenza lo richiede.
- Pratiche burocratiche e comunicazioni GSE, incluse eventuali consulenze tecniche.
Un ampliamento di pochi kW su un impianto residenziale con inverter già capiente costa sensibilmente meno di un intervento che richiede anche la sostituzione dell’inverter o una nuova connessione. Per le aziende, dove le potenze in gioco sono maggiori, il peso delle pratiche di adeguamento della connessione cresce in proporzione.
Il calcolo del payback resta semplice nella sua logica: si divide l’investimento sostenuto per il risparmio annuo netto generato dalla maggiore produzione. Nel risparmio annuo va incluso non solo il minor costo in bolletta, ma anche l’eventuale valorizzazione dell’energia in eccesso tramite ritiro dedicato o autoconsumo. Le variabili che spostano davvero il risultato sono l’irraggiamento del sito, l’orientamento dei nuovi moduli e il prezzo dell’energia evitata.
Un consiglio: non fermarti al costo dell’impianto: verifica se esistono detrazioni fiscali, bandi regionali o un prestito fotovoltaico dedicato prima di scegliere come finanziare il potenziamento. Per le aziende, la guida agli incentivi 2026 elenca le agevolazioni attualmente disponibili.
Come procedere passo dopo passo per potenziare l’impianto
Un potenziamento ben gestito segue una sequenza precisa, dal sopralluogo iniziale fino all’aggiornamento dei dati presso il GSE. Saltare uno di questi passaggi è la causa più comune di ritardi e contestazioni sugli incentivi.
- Sopralluogo e audit energetico: si misura il margine residuo dell’inverter, lo spazio disponibile e l’orientamento delle superfici utili. Un dimensionamento accurato a questo stadio evita sorprese in fase di esecuzione.
- Definizione tecnica e preventivo: si stabilisce quale delle tre vie tecniche adottare e si quantificano i costi, incluso un eventuale adeguamento della connessione.
- Esecuzione dei lavori: l’installazione segue le specifiche tecniche definite, con documentazione fotografica e schede tecniche dei componenti conservate per eventuali controlli.
- Aggiornamento Gaudì e comunicazioni SIAD: se l’intervento supera le soglie del 5% o dell’1%, la comunicazione va inviata entro 60 giorni.
Punti da non trascurare durante il percorso:
- Conserva sempre i verbali di connessione aggiornati e gli attestati di conformità.
- Se cambia la potenza convenzionata, servono i moduli specifici per l’aggiornamento presso il GSE.
- Verifica eventuali vincoli urbanistici locali, soprattutto per edifici vincolati o in centri storici, prima di avviare i lavori.
Quando serve adeguare il contatore e la connessione alla rete?
La potenza contrattuale del contatore non coincide automaticamente con la potenza dell’impianto fotovoltaico installata. Se il potenziamento porta la produzione oltre la soglia coperta dal contratto attuale con il distributore, serve una richiesta di aumento della potenza contrattuale, un passaggio spesso dimenticato in fase di preventivo.
L’iter con il distributore locale prevede una richiesta formale, una verifica tecnica della linea e, in alcuni casi, lavori di adeguamento della cabina o del punto di consegna, come mostrato negli esempi di lavori realizzati in ambito edilizio e integrazione con interventi su edificio. I tempi variano da poche settimane, per adeguamenti semplici, a diversi mesi quando è necessario un intervento sulla rete a monte.
- Richiedi la verifica di fattibilità al distributore prima di ordinare i componenti.
- Metti in conto possibili oneri di adeguamento, che si aggiungono al costo dell’impianto.
- Pianifica l’intervento con margine, così l’impianto potenziato non resta fermo in attesa dell’autorizzazione di rete.
Perché affidarsi a DML Idee per il potenziamento
DML Idee realizza impianti fotovoltaici chiavi in mano dal 2006, un’esperienza che si traduce in una conoscenza diretta delle procedure GSE e delle insidie che possono far perdere un incentivo per un errore evitabile. Non è un dettaglio da poco quando si parla di soglie percentuali e comunicazioni SIAD da rispettare entro termini precisi.
I numeri raccontano la scala di questa esperienza:
- Oltre 5.182 progetti fotovoltaici realizzati per privati e aziende.
- Più di 20.184 tonnellate di CO2 evitate grazie agli impianti installati.
- Servizi che coprono l’intero percorso: audit preliminare, revamping, pratiche GSE, installazione di sistemi di accumulo e collaudo finale.
Un potenziamento fatto bene non si misura solo in kW aggiunti, ma nella capacità di attraversare tutte le pratiche burocratiche senza intaccare gli incentivi già acquisiti.
Chi valuta un ampliamento trova in DML Idee un interlocutore che gestisce sia la parte tecnica che quella amministrativa, dal sopralluogo alla comunicazione finale al GSE.
L’opinione della redazione: dove sbaglia la maggior parte delle guide
La maggior parte delle guide online tratta l’aumento di potenza come un problema puramente tecnico: quanti pannelli aggiungere, quale inverter scegliere. È un errore di prospettiva.
Chi possiede un impianto incentivato dovrebbe fare prima il calcolo delle percentuali, e solo dopo scegliere quanti pannelli aggiungere: la tentazione di massimizzare subito lo spazio disponibile porta spesso a superare la soglia inutilmente, quando un intervento più contenuto avrebbe evitato ogni comunicazione. È controintuitivo, ma potenziare “di meno” a volte conviene più che potenziare “di più”.
La priorità pratica resta una: verificare la propria posizione rispetto alle soglie GSE prima di firmare qualsiasi preventivo, non dopo.
Come DML Idee può gestire il tuo potenziamento fotovoltaico
DML Idee è l’alternativa concreta a chi vuole ampliare la produzione senza rincorrere da solo moduli GSE, questionari SIAD e verifiche con il distributore. A differenza di un intervento fai da te o affidato a più fornitori separati, DML Idee gestisce in un unico percorso il sopralluogo tecnico, la scelta tra le tre vie di potenziamento, le pratiche burocratiche e il collaudo finale.
Per chi ha già un impianto e vuole capire quale soluzione applica al proprio caso, dall’aggiunta di pannelli al revamping fino a una nuova sezione con gruppo di misura dedicato, la valutazione parte da un audit dello stato attuale dell’impianto. Chi gestisce un’azienda agricola può inoltre verificare la compatibilità con il contributo a fondo perduto dell’80% del bando Parco Agrisolare, mentre le imprese in generale trovano un quadro aggiornato degli incentivi per la riduzione dei consumi energetici. Il passo successivo è semplice: richiedere un preventivo per il potenziamento del proprio impianto fotovoltaico e ricevere una valutazione tecnica prima di avviare qualsiasi pratica con il GSE.
