Sì, puoi potenziare l’impianto fotovoltaico esistente: la porzione aggiunta però resta spesso non incentivata e va misurata separatamente da quella originaria. Prima di procedere, verifica lo spazio disponibile sul tetto, la compatibilità dell’inverter con la nuova potenza e la necessità di aggiornare Gaudì o inviare comunicazione al GSE tramite SIAD.


In breve:

  • Potenziare un impianto fotovoltaico esistente richiede verifiche tecniche su inverter, spazio disponibile e strutture, senza che l’intervento influisca sugli incentivi se gestito correttamente.
  • La produzione aggiuntiva generalmente non riceve incentivi e deve essere misurata separatamente tramite un gruppo di misura dedicato per evitare contestazioni del GSE.
  • L’incremento di potenza può migliorare significativamente il risparmio energetico e ridurre le emissioni, ma l’effettivo beneficio ambientale dipende dall’autoconsumo della produzione extra.
  • L’installazione di sistemi di accumulo e tecnologie come microinverter ottimizzano l’efficienza, specialmente in soggetti con ombreggiature o configurazioni complesse del tetto.
  • Prima di intervenire, è fondamentale verificare le normative locali, le pratiche amministrative e fare una diagnosi tecnica completa per evitare errori e ritardi.

Indice

Conviene potenziare? Criteri pratici per la scelta tra potenziamento, revamping e manutenzione

Il potenziamento fotovoltaico conviene quando i consumi sono cresciuti (una pompa di calore, un’auto elettrica, nuove linee produttive) e c’è ancora spazio utile sulla copertura. Se invece la produzione è calata rispetto ai valori iniziali senza un aumento dei fabbisogni, il problema spesso non è la potenza installata, ma componenti che hanno perso efficienza.

In questi casi il revamping, cioè la sostituzione di inverter o moduli danneggiati, recupera produzione a un costo inferiore rispetto all’aggiunta di pannelli nuovi.

Un esempio semplificato: un impianto da 6 kWp che aggiunge 3 kWp non incentivati con una spesa di circa 4.000 €, e produce circa 1.200 kWh in più l’anno, ha un payback intorno ai 5-6 anni con autoconsumo elevato. Un intervento di revamping su un inverter guasto, con spesa simile, può restituire l’intera produzione persa in un’unica soluzione.

  • Spazio disponibile e irraggiamento adeguato sulla falda libera
  • Consumi in aumento strutturale, non occasionale
  • Inverter esistente già vicino al limite di potenza gestibile

Un consiglio: prima di comprare pannelli nuovi, fai controllare l’inverter: un componente invecchiato può limitare la resa dell’intero impianto, anche di quello già esistente.

Aspetti tecnici da verificare: inverter, misure, struttura e limiti di potenza

Prima di ampliare la potenza fotovoltaica, quattro verifiche tecniche sono imprescindibili.

  1. Capacità e MPPT dell’inverter. Ogni inverter ha un limite di potenza in ingresso (DC) e un numero di inseguitori MPPT che determina quante stringhe indipendenti può gestire. Se la nuova sezione supera questo limite, serve un secondo inverter dedicato o la sostituzione con un modello di taglia superiore.
  2. Gruppo di misura dedicato. La porzione non incentivata va misurata separatamente da quella che percepisce ancora la tariffa incentivante: senza un contatore distinto, il gestore non può distinguere la produzione da remunerare da quella libera.
  3. Verifica strutturale del tetto o del supporto. Aggiungere pannelli significa aggiungere carico permanente e superficie esposta al vento: un tecnico deve confermare che la struttura regga il peso aggiuntivo, specie su coperture datate.
  4. Gestione RAEE dei moduli sostituiti. Se il potenziamento comporta la rimozione di pannelli vecchi (revamping), lo smaltimento segue la normativa sui rifiuti da apparecchiature elettriche ed elettroniche: l’installatore deve occuparsene tramite un consorzio autorizzato.

Saltare uno di questi controlli è la causa più comune di ritardi nei collaudi e di contestazioni in fase di comunicazione al GSE.

Procedure amministrative: SIAD, Gaudì, aggiornamento Attestazione Terna e comunicazioni

Non tutti gli interventi richiedono la stessa procedura. Il GSE distingue tra interventi non significativi e interventi significativi da comunicare tramite il portale SIAD entro 60 giorni dalla conclusione dei lavori. Un semplice potenziamento della porzione non incentivata rientra generalmente tra gli interventi significativi, perché modifica la configurazione dell’impianto originario.

Parallelamente, la nuova porzione va registrata come Unità di Produzione o Sezione Impianto separata in Gaudì, il portale gestito da Terna che censisce tutti gli impianti di produzione elettrica connessi in rete. Questo passaggio genera una nuova Attestazione Terna, indispensabile per far valere correttamente sia gli incentivi residui sia la produzione aggiuntiva.

Alcuni adempimenti si semplificano in base alla taglia dell’impianto:

  • Per potenze fino a 200 kW è possibile usare il Modello Unico introdotto dal decreto ministeriale del 2 agosto 2022, che accorpa le pratiche verso il gestore di rete
  • Gli impianti fino a 3 kW sono esentati da alcune comunicazioni per interventi non significativi, ma non per l’installazione di accumulo
  • Il gestore di rete locale va sempre coinvolto se l’aumento di potenza supera le soglie della connessione esistente

Una guida operativa su pratiche GSE e fotovoltaico può aiutarti a orientarti tra i vari moduli richiesti.

Costi, incentivi e impatto sul ritorno economico

Il costo di un potenziamento fotovoltaico dipende da quattro voci principali: pannelli e struttura di montaggio, eventuale secondo inverter o sostituzione di quello esistente, gruppo di misura dedicato e pratiche tecnico-amministrative (Gaudì, comunicazioni GSE, collaudo). A queste si aggiunge, nei casi di revamping, lo smaltimento dei moduli rimossi.

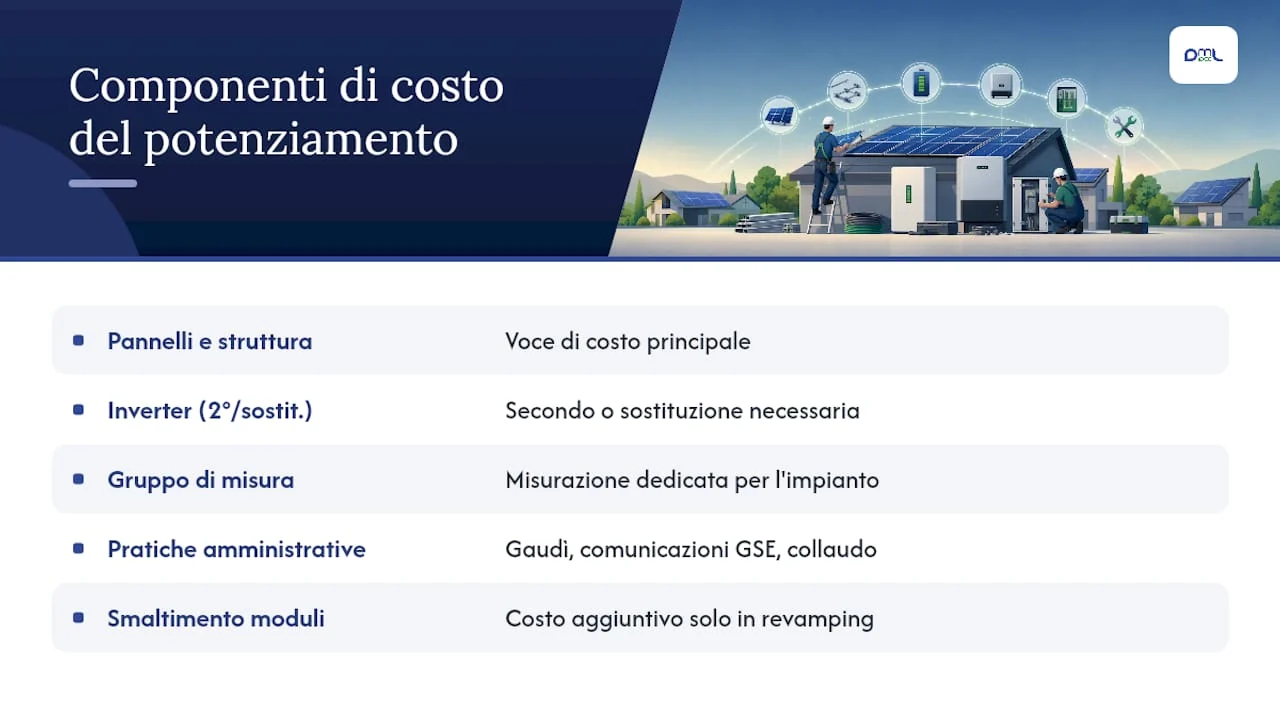

Diagramma dei costi per l'upgrade fotovoltaico

Il punto chiave sul ritorno economico è che la produzione aggiuntiva su un impianto già incentivato resta, nella maggior parte dei casi, fuori dalla tariffa originaria: il calcolo del payback deve basarsi sul risparmio in bolletta e sulla vendita dell’energia in eccesso, non su un incentivo aggiuntivo. Il decreto ministeriale del 6 agosto 2010 chiarisce che l’accesso a tariffe incentivanti dopo un potenziamento resta limitato alla sola produzione aggiuntiva, in casi specifici e non generalizzabili.

Restano da valutare eventuali detrazioni fiscali sull’intervento, che cambiano periodicamente: verifica sempre gli aggiornamenti normativi in vigore al momento dei lavori. Per le imprese, alcune misure agevolative sono descritte nella pagina DML Idee su incentivi per la riduzione dei consumi energetici delle imprese.

Integrazione con accumulo e strategie combinate (revamping vs repowering)

L’accumulo è spesso la leva più efficace per rendere conveniente un potenziamento non incentivato, perché massimizza l’autoconsumo proprio sulla porzione che non riceve tariffa: l’energia prodotta in più viene consumata in casa o in azienda invece di essere ceduta in rete a condizioni meno favorevoli.

  • Le batterie aggiunte a un impianto incentivato vanno comunicate tramite SIAD, seguendo le regole GSE sui sistemi di accumulo integrati
  • Prima di aggiungere pannelli, valuta se un intervento di revamping su inverter o ottimizzatori recuperi già margine sufficiente
  • La strategia mista, revamping più nuova sezione con accumulo, spesso offre il miglior equilibrio tra costo e resa nel tempo

Un consiglio: se il tuo impianto ha più di dieci anni, fai sempre una diagnosi dell’inverter prima di decidere: a volte basta sostituirlo per riportare la produzione ai livelli originari, prima ancora di pensare a nuovi pannelli. Chi vuole approfondire la configurazione con batterie può consultare la guida DML Idee sull’impianto fotovoltaico con accumulo da 6 kW.

Checklist pratica passo passo per realizzare il potenziamento in regola

  1. Valuta consumi e spazio disponibile. Analizza le bollette degli ultimi 12 mesi e misura la superficie libera sul tetto o sulla struttura di supporto.
  2. Fai verificare l’impianto esistente da un tecnico. Controlla stato dei moduli, capacità dell’inverter e condizioni strutturali del supporto.
  3. Prepara la documentazione per GSE, Terna e gestore di rete. Individua se serve comunicazione SIAD, nuova Sezione Impianto in Gaudì o Modello Unico.
  4. Procedi con l’installazione tecnica. Fai installare il gruppo di misura dedicato alla nuova porzione, se richiesto.
  5. Invia le comunicazioni post-lavoro entro i termini previsti e conserva ogni documento: schede tecniche dei componenti, certificati di conformità, attestazioni di collaudo e ricevute delle comunicazioni inviate.

Una guida al dimensionamento dell’impianto fotovoltaico aiuta a stimare correttamente lo spazio e la produzione attesa prima di avviare i lavori.

Perché ascoltare chi ha già gestito centinaia di potenziamenti

DML Idee realizza impianti fotovoltaici chiavi in mano dal 2006, con oltre 5.182 progetti completati e circa 20.184 tonnellate di CO2 evitate. Gli interventi più frequenti combinano revamping dell’inverter e nuova sezione di impianto con accumulo. Quando lo spazio o le pratiche amministrative si complicano, una consulenza tecnica preliminare evita errori costosi.

Impatti sugli incentivi e possibilità di potenziamento non incentivato

La domanda che preoccupa di più chi possiede un impianto già in Conto Energia è semplice: potenziare fa perdere gli incentivi già ottenuti? Nella maggior parte dei casi, no. Le procedure GSE aggiornate specificano che i potenziamenti non incentivati, se gestiti correttamente, non comportano automaticamente la revoca degli incentivi sull’impianto originario.

Il punto critico è la separazione: la porzione incentivata continua a percepire la tariffa concordata solo se resta chiaramente distinta, con propria misura e propria sezione in Gaudì, dalla porzione nuova. Confondere le due produzioni sotto un unico contatore è l’errore che più spesso genera contestazioni da parte del GSE, con il rischio concreto di mettere in discussione l’intera convenzione, non solo la parte aggiunta.

Per chi non ha incentivi in essere, o ha un impianto realizzato dopo la fine dei meccanismi di Conto Energia, il discorso cambia: il potenziamento è un ampliamento tecnico che segue le sole regole di connessione e comunicazione previste per un impianto nuovo di quella taglia. In questi casi la scelta è più libera, perché non c’è una tariffa storica da proteggere, ma restano comunque da rispettare le soglie di potenza oltre le quali il gestore di rete richiede un iter più articolato rispetto al Modello Unico.

Quali benefici ambientali porta il potenziamento fotovoltaico

Aumentare la potenza installata riduce la quota di energia prelevata dalla rete elettrica nazionale, che in Italia dipende ancora in parte da fonti fossili. Ogni kWp aggiuntivo che sostituisce energia da rete, anziché essere semplicemente immesso e rivenduto, abbassa le emissioni indirette legate ai consumi del sito.

Per un’azienda con consumi elevati e orari di produzione diurni, il potenziamento combinato con l’autoconsumo massimizzato tramite accumulo produce l’effetto ambientale più significativo: meno energia acquistata dalla rete nelle ore di punta, quando il mix energetico nazionale ricorre più spesso a impianti termoelettrici. Per un privato, l’impatto è proporzionalmente più piccolo ma comunque misurabile nel tempo, soprattutto se il potenziamento accompagna l’elettrificazione di riscaldamento o mobilità.

Va detto con chiarezza: il beneficio ambientale reale dipende da quanta energia aggiuntiva viene effettivamente autoconsumata, non dalla sola potenza installata. Un impianto potenziato che immette la maggior parte della produzione extra in rete, senza un sistema di accumulo o senza consumi che assorbano quella produzione nelle ore diurne, ottiene un risultato ambientale più modesto rispetto a quanto la potenza nominale lascerebbe pensare. Questo è uno dei motivi per cui l’accumulo, discusso in precedenza, non è un accessorio opzionale ma spesso la componente che determina l’efficacia reale dell’intervento.

Manutenzione e verifica dell’efficienza dopo il potenziamento

Dopo aver ampliato l’impianto, il monitoraggio della produzione diventa più complesso perché ci sono due sezioni, spesso con inverter diversi, da tenere sotto controllo separatamente. Confrontare i dati storici della sezione originaria con quelli attesi, prima e dopo l’intervento, permette di verificare che il nuovo inverter o i nuovi pannelli lavorino secondo le specifiche dichiarate.

Un controllo utile nei primi tre mesi dopo il collaudo riguarda la corrispondenza tra produzione stimata in fase di progetto e produzione reale registrata dal sistema di monitoraggio. Scostamenti superiori al 10-15% possono segnalare un problema di ombreggiamento non previsto, una stringa mal collegata o un inverter che non lavora al punto di massima potenza.

La manutenzione post-potenziamento comprende inoltre:

  • pulizia periodica dei moduli, più frequente se la nuova sezione è su una falda con inclinazione ridotta;
  • controllo visivo annuale di cavi, connettori e strutture di fissaggio aggiunte;
  • verifica del corretto funzionamento del gruppo di misura dedicato alla porzione non incentivata, per evitare errori di fatturazione dell’energia immessa;
  • controllo dei parametri MPPT dell’inverter, per accertarsi che entrambe le sezioni, vecchia e nuova, lavorino in modo indipendente senza penalizzarsi a vicenda.

Conservare i report di produzione mensili aiuta anche in caso di verifiche successive da parte del GSE o del gestore di rete, perché dimostra continuità nella gestione tecnica dell’impianto ampliato.

Limiti normativi locali da considerare oltre alle regole nazionali

Le procedure GSE, Gaudì e il Modello Unico definiscono il quadro nazionale, ma non esauriscono gli adempimenti necessari. Molti comuni e regioni applicano regolamenti edilizi che riguardano l’installazione di pannelli su edifici vincolati, in centri storici o in zone paesaggisticamente sensibili: in questi casi può essere richiesta un’autorizzazione paesaggistica aggiuntiva, indipendente dalle pratiche energetiche.

Anche i regolamenti condominiali meritano attenzione quando il potenziamento riguarda un edificio plurifamiliare: l’assemblea può richiedere una delibera specifica se il nuovo impianto occupa porzioni di tetto comune oltre quelle già assegnate all’impianto esistente.

Un ulteriore livello di complessità riguarda la distanza dai confini e i vincoli aerofotografici o aeroportuali, che in alcune zone limitano l’altezza o la riflettanza dei moduli installabili. Verificare questi aspetti con il proprio comune prima di ordinare i materiali evita ritardi che si sommano ai tempi già previsti per le comunicazioni GSE.

Un consiglio: chiedi sempre al tuo installatore se l’area dove vivi rientra in un vincolo paesaggistico o storico: è un controllo che richiede pochi minuti ma può cambiare i tempi dell’intero progetto.

Microinverter e ottimizzatori: le soluzioni tecnologiche per potenziare senza sprechi

Quando lo spazio sul tetto è limitato o le falde hanno orientamenti diversi, la soluzione tecnologica più efficace non è sempre aggiungere un secondo inverter centralizzato. I microinverter, installati singolarmente su ogni pannello, permettono a ciascun modulo di lavorare al proprio punto di massima potenza indipendentemente dagli altri: un vantaggio concreto quando la nuova sezione dell’impianto ha un’ombreggiatura parziale o un orientamento diverso dalla sezione esistente.

Microinverter installato dietro il pannello solare

Gli ottimizzatori di potenza, installati a livello di singolo pannello ma collegati a un inverter centrale, offrono un compromesso: correggono le differenze di rendimento tra moduli senza il costo di un microinverter per ciascun pannello. Sono spesso la scelta più efficiente quando si aggiunge una stringa a un impianto esistente che usa già un inverter centralizzato compatibile.

La scelta tra le due soluzioni dipende dalla configurazione specifica del tetto e dal numero di pannelli aggiunti. Chi valuta la sostituzione dell’inverter come parte del potenziamento può confrontare le opzioni disponibili nel catalogo di inverter ibridi e di rete di Charge Pro Direct, utile per farsi un’idea delle caratteristiche tecniche in gioco prima di parlarne con il proprio installatore.

In ogni caso, la componente tecnologica da sola non basta: va sempre abbinata a una progettazione che tenga conto della misurazione separata tra vecchia e nuova sezione, degli adempimenti Gaudì e delle soglie di potenza che determinano quale iter amministrativo seguire.

Riflessione finale: errori comuni e consigli rapidi

Gli errori che vedo ripetersi più spesso sono tre: non aggiornare Gaudì dopo l’intervento, installare la nuova sezione senza un contatore dedicato, e ignorare le condizioni reali dell’inverter esistente prima di aggiungere pannelli. Il mio consiglio è sempre lo stesso: fai una diagnosi tecnica completa prima di firmare qualsiasi preventivo, e chiedi per iscritto chi si occupa delle comunicazioni GSE.

— Giulia

Come DML Idee gestisce potenziamento e revamping in un unico intervento

Molti proprietari di impianto si trovano a gestire da soli sopralluogo, calcoli di dimensionamento, pratiche GSE e installazione, spesso con fornitori diversi che non si parlano tra loro. DML Idee segue l’intero processo come un unico servizio chiavi in mano: sopralluogo tecnico, progettazione della nuova sezione, gestione delle pratiche GSE e Gaudì, installazione e collaudo finale.

DML Idee

Per un potenziamento tipico, DML Idee propone configurazioni modulari come il pack da 3 kWp o il pack da 6 kWp con pannelli Viessmann monocristallini, entrambi abbinabili a un sistema di accumulo per massimizzare l’autoconsumo sulla porzione non incentivata. Ogni progetto viene dimensionato sui consumi reali, non su un modello standard.

Se stai valutando se potenziare, fare revamping o aggiungere accumulo al tuo impianto, richiedi un sopralluogo tecnico gratuito attraverso la pagina perché installare un impianto fotovoltaico: un tecnico DML Idee analizza consumi, spazio disponibile e stato dell’impianto esistente prima di proporre la soluzione più adatta.

Fonti

Per approfondire gli aspetti normativi trattati, sono disponibili i documenti GSE su SIAD e ammodernamento tecnologico, le regole di gestione impianti in Gaudì e il decreto ministeriale del 2 agosto 2022 sul Modello Unico.
